Publicidad

Colombia
Lunes 28 de febrero de 2022 - 12:00 PM

Hidroituango no entraría en operación el 26 de julio, como prometió el alcalde Daniel Quintero

El consorcio constructor de Hidroituango afirmó que apenas habría pruebas con agua para octubre de este año.

Compartir
Imprimir
Comentarios

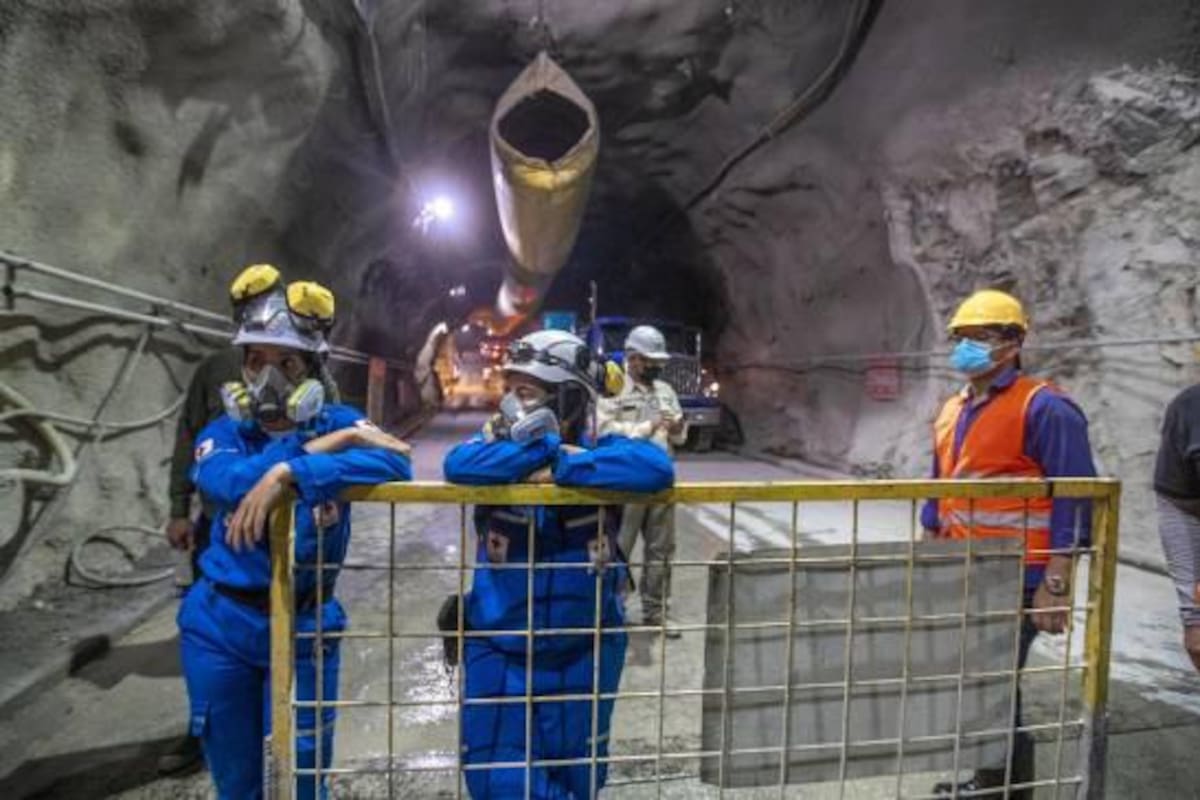

El Colombiano/VANGUARDIA.
El Colombiano/VANGUARDIA.

Compartir

El Colombiano/VANGUARDIA.

La fecha de la entrada en funcionamiento de la primera turbina de Hidroituango, que sería el próximo 26 de julio tal como lo anunció el alcalde de Medellín, Daniel Quintero, quedó en duda luego de que Braulio Saraiva, director general del consorcio constructor del proyecto, asegurara que esta “no se ajusta” a la terminación de las actividades de los contratistas constructores.

En una carta, con fecha del lunes pasado, dirigida a William Giraldo Jiménez, vicepresidente de Proyectos de Generación de Energía de Empresas Públicas de Medellín (EPM), Saraiva afirmó que apenas habría pruebas con agua para octubre de este año.

“Según la programación que conocemos, la ruta crítica de entrada en operación de la primera unidad está marcada por el blindaje de las conducciones y codos superiores, así como los concretos alrededor de estos, y cuya finalización prevé el inicio de las pruebas con agua para el mes de octubre de 2022”, se lee en dicha carta.

Puntualmente, Saraiva pide a EPM coordinarse y dar a conocer las estrategias que tienen planeadas para alcanzar la fecha que fue anunciada inicialmente.

Este pronunciamiento del consorcio constructor de Hidroituango generó críticas al alcalde Quintero, quien tiene como apuesta política que la central arranque a producir energía el próximo 26 de julio de este año.

Elija a Vanguardia como su fuente de información preferida en Google Noticias aquí y únase a nuestro canal de Whastapp acá.

Publicado por El Colombiano

Publicidad

Publicidad

Tendencias

Publicidad

Publicidad

Noticias del día

Publicidad
