Invías explicó por qué aún la obra no se ha recibido, ni se ha entregado a la comunidad.

Publicado por: Ingrid Paola Albis Pérez
En total hermetismo permanece la nueva fecha de entrega del segundo tramo de la prolongación de la paralela oriental TCC – Molinos Altos, en Floridablanca.
Lo anterior, teniendo en cuenta que desde la Dirección Territorial Santander del Instituto Nacional de Vías, Invías, se había anunciado, durante el primer trimestre del año, que el último plazo de entrega de la obra, establecido con la firma contratista Herdoíza Crespo Construcciones S.A. Sucursal Colombia, estaba fijado para el pasado 30 de junio. Sin embargo, ya transcurrieron cinco días y hasta el momento el nuevo corredor vial no se ha habilitado.
Vanguardia tuvo la oportunidad de conocer que Invías, quien fue la entidad que adelantó el proceso contractual, en el marco del programa ‘Vías para la Equidad’ no ha propuesto fecha oficial de entrega a la comunidad, bajo el argumento que ni la Interventoría, ni mucho menos la entidad, han recibido a satisfacción esta infraestructura vial.

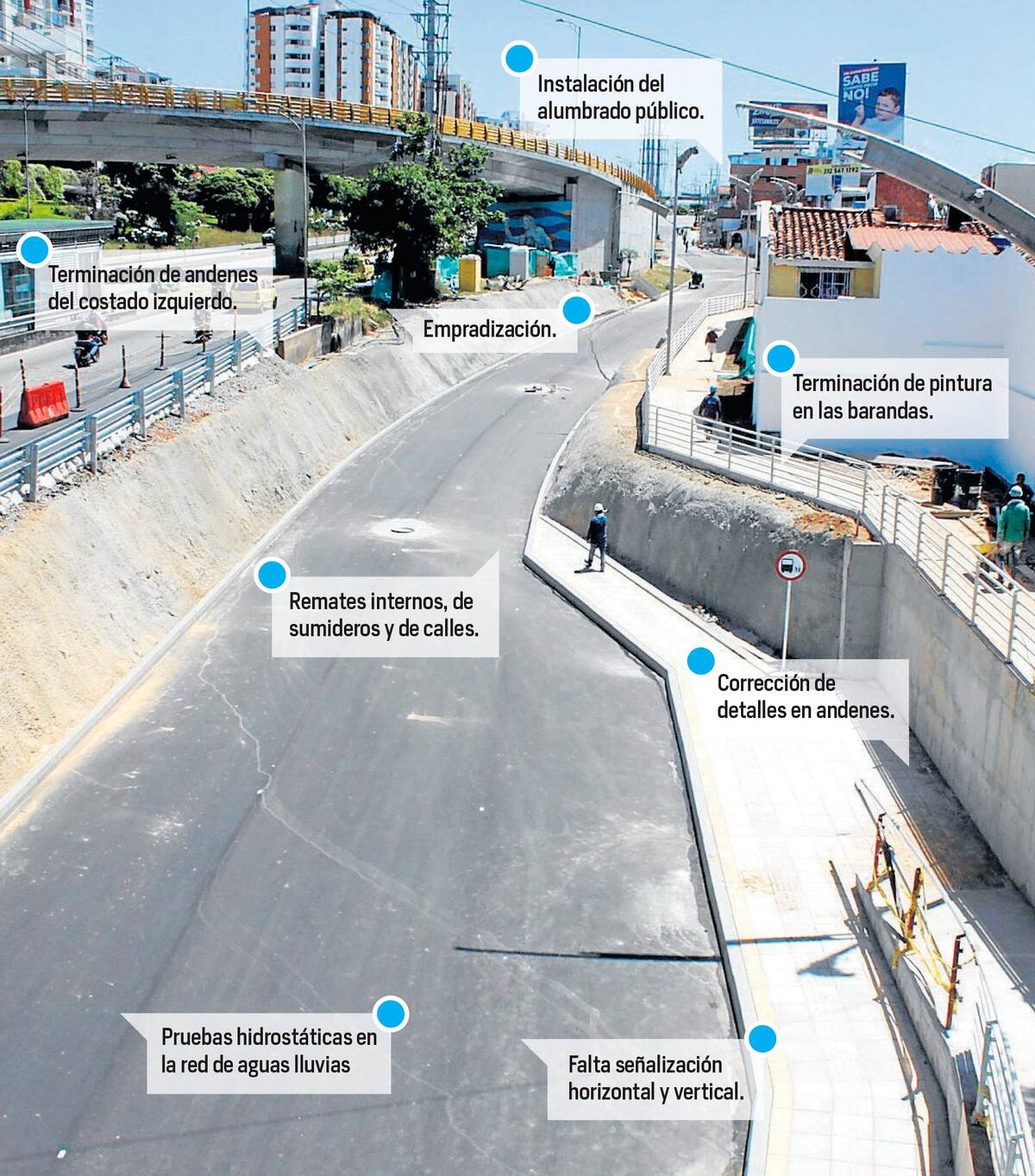

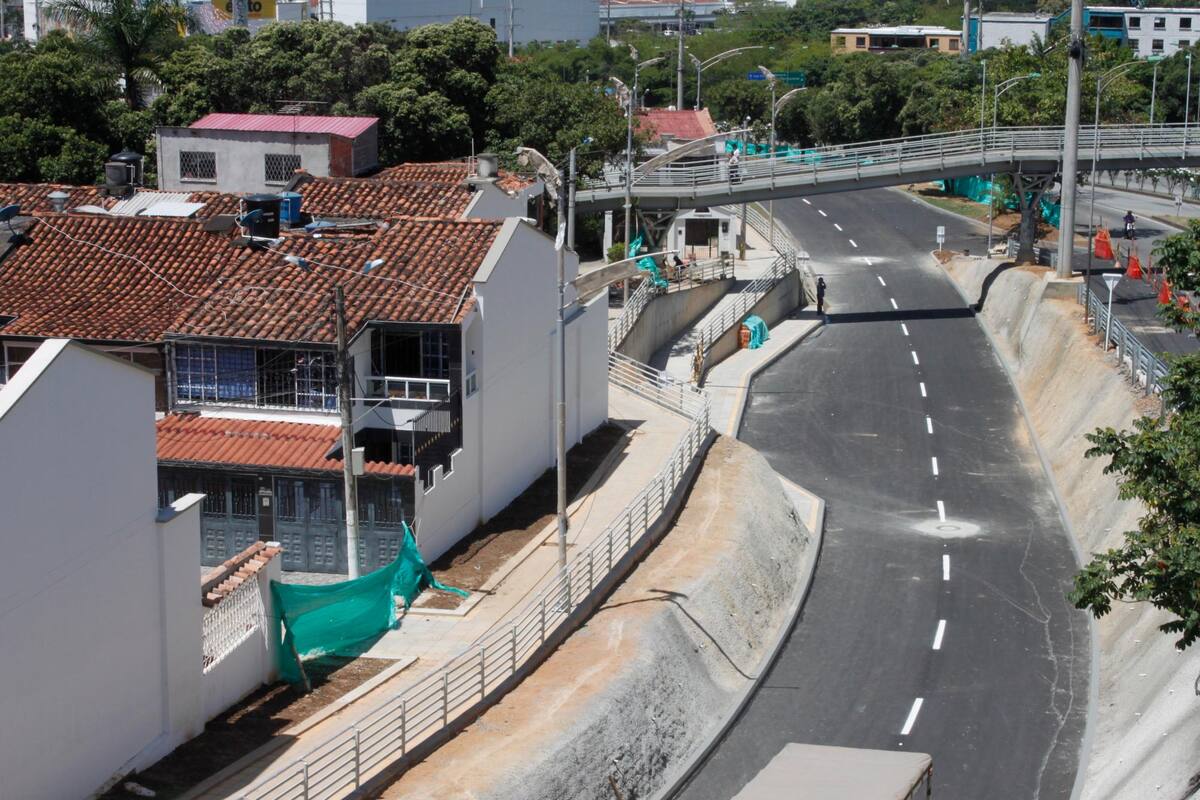

Incluso, hace pocos días, funcionarios del Invías realizaron una visita técnica a la zona de obra donde se evidenciaron que aún faltan varios aspectos y hasta que no queden listos, no será posible darla al servicio. Claro está que algunos de ellos, como lo es instalación de señalización horizontal y vertical, empezaron a avanzar en las últimas horas.
Lea también: El 30 de junio será la entrega de la paralela TCC - Molinos Altos
“La paralela se entregará al servicio de la comunidad cuando todas las obras contratadas hayan sido recibidas a satisfacción por la Interventoría y, a su vez, por el Instituto Nacional de Vías. La obra fue contratada con un alcance definido, por lo cual este será objeto de verificación para poder recibir la obra a satisfacción, lo que no generará incrementos económicos adicionales”, explicaron voceros de Invías, a través de una comunicación escrita dirigida a esta redacción.
Estaba la advertencia
La Veeduría de la Cámara de Comercio de Bucaramanga, CCB, ya había realizado fuertes críticas frente al desarrollo de este proyecto, que debió entregarse en febrero de 2018.
Incluso el veedor de la CCB, Mario Humberto Torres Macías, había afirmado que para el 30 de junio no iba a estar lista la paralela. En su momento, consideró que se gastarían unos tres meses más.
En el informe general de la Veeduría también se señaló que los trabajos más atrasados estaban relacionados con urbanismo alrededor de la vía y terminación de los ductos de servicios públicos, entre otros.
El proyecto
Este proyecto contempló 2.000 metros de nueva vía en sentido sur - norte para descongestionar la autopista a Bucaramanga. Pasó de costar $38 mil millones a cerca de $60 mil millones, valor que incluyó obras físicas y de gestión y adquisición predial.
Ha tenido más de cinco prórrogas para su entrega. El plazo de ejecución era de 24 meses, contados desde febrero de 2016, y van 40 meses. Así las cosas, la primera fecha fijada estaba para febrero de 2018; la segunda quedó para julio de 2018; la tercera, diciembre de 2018; la cuarta, marzo de 2019; y la quinta, junio de 2019.
Su construcción fue dividida en dos tramos. El primero ya está terminado y en servicio. Este va desde TCC - hasta inmediaciones de la glorieta de Molinos. Cuenta con una longitud de 1.500 metros, donde no solo se construyó una carretera nueva, también se aprobó la construcción de dos puentes y la prolongación del puente peatonal de la Estación Lagos.
Lea también: Obra de Invías habría dejado sin acceso vehicular a varias casas de Molinos Altos
Sin salida
En medio de esta controvertida obra del Gobierno Nacional, la comunidad de Cañaveral Oriental, Molinos Altos, Molinos Bajos y Andalucía, han alzado su voz de protesta. Afirman que hubo mala planeación.
Por ejemplo, Germán Gualdrón, presidente de la Junta de Acción Comunal de Andalucía, asegura que debido a este proyecto, la calle 20 quedó en un sentido. Esto quiere decir que los conductores que se encuentren en el sector y quieran conectar a la paralela ya no van a recorrer unos cuantos metros, sino unas ocho cuadras.
Es decir, “la calle 20 era en doble sentido y ahora la van a dejar bajando, solo la pueden tomar quienes se movilicen por la paralela y quieran ingresar al sector. Nosotros, entre tanto, sin acceso nos debemos dirigir hasta la glorieta de Molinos Altos que ya no da abasto con tanto flujo vehicular”, precisó el dirigente comunal.
